keskiviikko 31. toukokuuta 2017

4,5kW ja 1900kg Takka tilaukseen Uunisepiltä + videoita


Kesken maanrakennustöiden takan tilaaminen tuli ajankohtaiseksi. Sergein kanssa yritettiin saada sovittua tapaamista useampaan kertaan ennen kuin löytyi kaikille sopiva iltapäivä. Pääsiäisen ja vapun välissä tuntui kaikilla olevan kiire.

Paikanpäällä Uuniseppien tulisijanäyttelssä, Vantaan studiolla, käytiin Sergein kanssa aiemmin sovitut asiat läpi ja allekirjoitettiin tilausvahvistus. Takkamme on siis Kuura takkaleivinuuni, korotettuna korkeuteen 2150 mm, pääliliitoksella, tuplakierrolla, tumman harmaalla slammauksella, matta valkoisilla erityisleveillä laatoilla ja mustakromi luukuilla.

Sievitalon ja Uuniseppien yhteistyö on mainio, sillä takan hyvityshinta on läpinäkyvä ja sama kaikille asiakkaille sekä muutoshinnasto on neuvoteltu kohdalleen. Muutoshinta siis hoidetaan suoraan Uunisepille. Tästä eteenpäin Uunisepät vastaa tulisijan valmistuksesta, toimituksesta ja asennuksesta asiakkaalle. Toisin kuin monessa muussa yrityksessä, Uunisepillä tulisija -asiantuntija hoitaa ihan koko prosessin alusta loppuun saakka, aina takan tilaamisesta tehtaalta asiakkaan muutoksineen, toimituksen, asennuksen organisoinnin ja luovutuksen asiakkaalle. Hän siis vastaa koko prosessista.

Sergei soitti meille tapaamisen jälkeen parin päivän kuluttua, koska Uunisepät olivat kehitystyön tuloksena päivittäneet Kuura takkaleivinuunin rungon ja sen mitat olivat muuttuneet.

muuttuneet tiedot:
-leveys 865mm --> 970mm.
-korkeus 2150mm --> 2050mm
-syvyys 640mm --> 665mm
-paino 1800kg --> 1900kg
-teho 4,2kW -> 4,5kW



Johtuen takkamme sijoituspaikasta, mitat olivat kriittisen tärkeitä, sillä uusien mittojen kanssa takka ei enää mahtuisi kyseiseen paikkaan ilman rakenteellisia muutoksia. Sergei lupasi, että saamme kyllä vanhoilla mitoilla olevan tuotteen, mutta takan kasvanut koko ja teho (kuten myös kehitystyönä muutettu runko) houkuttelivat siinä määrin, että päädyimme tiedustelemaan muutos mahdollisuuksia pohjakuvaan Sievitalon arkkitehdiltä.

Kuvaa jouduimme hiukan vääntämään, mutta päädyimme lisäämään takan takana olevaan seinään 100mm ulokkeet, jolloin seinään tulee ikään kuin eteisestä päin katsottuna upotus. Siihenhän voi sitten vielä miettiä jotain kivaa sisustuksellista maalausta, pintaa tai valoefektiä...


Uuniseppien Vantaan studiolla oli esillä uutuusmalliston kiertoilmatakkoja sekä kamiinoita. Juttelimme Sergein kanssa takkamarkkinoiden muutoksesta ja tämän päivän trendeistä.

Talojen neliömäärät ovat nykyisellään pienentyneet paljon ja energiatehokkuus on lisääntynyt, joten usein lämmönlähteenä toimineen takan vaatimuksetkin ovat kääntyneet vastaamaan ulkoisesti kaunista ulkoasua ja tätä kysyntää vastaamaan on Uuniseppien uusi mallisarja luotu.

Kiertoilmatakan ulkoinen olemus vastaa perinteistä varaavaa takkaa, mutta painoa on huomattavasti vähemmän johtuen takkasydämestä, jonka ympärillä on tyhjää tilaa, joka lämpiää ja puhaltaa painovoimaisesti ulos takan kuoressa olevista ilmaritilöistä ja aukoista. Takka tuottaa nopeasti lämmintä ilmaa huonetilaan, mutta ei varaa sitä runkoon.

Kamiinoissa, jotka ovat kooltaan siroja sekä ulkoasultaan moderneja, lämpö vapautuu suoraan kamiinan pinnasta huoneilmaan. Kiertoilmatakat ja kamiinat soveltuvat mainiosti vapaa-ajan asutuksen lämmittämiseen, jossa lämpöä tarvitaan nopeasti ja varauskyvyllä ei ole niin suurta merkitystä. Moderni ulkonäkö on myös omiaan nykypäivän trendikkäässä kaupunkiasumisessa.







perjantai 12. toukokuuta 2017

Upgreidaus Inverter-pumppuun ja uuteen järjestelmätankkiin.

Aiemmassa postauksessa puntaroin energianlähdeasiaa ja vertailin on/off ja inverter-laitteita.

Nyt päivitin tulevan järjestelmän täysin uuteen CTC:n järjestelmätankkiin i350, jonka tekniikka poikkeaa edeltäjästään i250:sta perustuen CTC:n maalämpöpumpuista tuttuun tekniikkaan. Lisäksi i350:ssä on suurempi käyttöveden tuotto, joten se tuki myös päätöstä. i350 on myös Smart Grid Ready, jos tulevaisuudessa haluaa tätä hyödyntää.

Myös itse vesi-ilmalämpöpumppu vaihtui invertermalliin 510M on/off-mallin sijaan. Tällä yhdistelmällä saadaan vuotuista säästöä nostettua aikalailla, koska A++ vaihtui A+++:aan. Energiansäästöä tärkeämpiä syitä oli myös inverterpumpun parempi elinikä sekä järjestelmätankin suurempi käyttöveden tuotto.

Upgreidaus oli kustannukseltaan mielestäni varsin kohtuullinen eikä päätöstä tarvinnut juuri miettiä kun Sievitalolta muutoshinta ilmoitettiin.


Linkki: Tuote-esite CTC EcoZenith i350 L/H


Lähteet:





tiistai 9. toukokuuta 2017

Sorapatjan tekoa

Kun kaikki louhintatyöt oli saatu päätökseen maanantai aamupäivällä, niin siitä välittömästi alkoi maatöiden osuus sorapatjan teolla.

Ensin oli siirrettävä isot louheen palaset pois talon alle jäävältä alueelta. Meillä tontti viettää sen verran, ettei tavaraa tarvitse viedä ollenkaan pois vaan kaiken saa käytettyä täyttömaana, jolla saa kivasti korkoja nostettua.

Aika lapasesta heitetty, mutta sanotaan, että tuota louhetta tuli räjäytysten jäljiltä sellainen noin 150 tonnia. Aika helposti saimme hukattua tavaran tontille ja lisää varmasti tarvitaan ja PALJON.

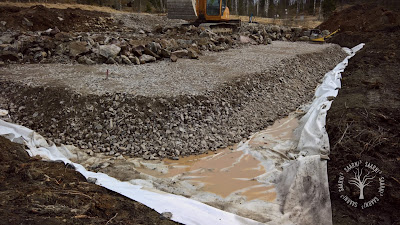

Kaivannon pohjalle savimaan päälle laitettiin suodatinkangas N3 ja tämän päälle tuli mursketta raekoolta 0-90 aina siihen saakka kunnes viimeinen kerros sepeliä raekoolta 6-32 laitetaan min 300mm ennen valmista perustamiskorkoa.




Hain paikallisesta konevuokraamosta 480kg tärylätkän eli maantiivistäjän, jolla täryteltiin reilusti jokaisen lisätyn murskekerroksen. Täryn käyttö on sinänsä kohtalaisen helppoa; laite käyntiin, kaasu pohjaan ja kahvoista kääntämällä täry kulkee joko eteen tai taakse. Siinä sitten kävelee perässä ja täryttelee jokaisen kerroksen huolella niin hyvä tulee.



Kaivannon pohjalle oli valunut hieman vettä viime päivinä ja päätimme laittaa suunnitelmista poiketen ylimääräisenä takanurkkaan ja sivuilta kiertäen salaojaputket, joiden purku tehdään tontilta poispäin samaan suuntaa kuin suunnitelmissa sadevedet ja salaojatkin. Eipähän ainakaan kerää vettä kuopan pohjalla missään tilanteessa.

Täyttöjä ja tärytystä, sitä se oli kaksi päivää putkeen. Suodatinkangastakin meni siihen tahtiin, että lisätilaus tulisi tarpeeseen.

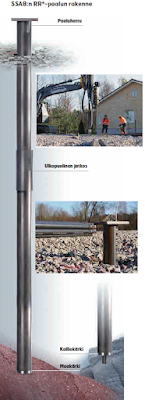

Perustussuunnitelmaa aina silloin tällöin tutkiessani pääsi minut yllättämään se, että kun siinä sanotaan, ettei alle 1,5m paaluja (kyllä, joudumme siis myös paaluttamaan louhinnan lisäksi) lyödä ollenkaan vaan ne tehdään valupaaluina.

No ei se valupaalujen teko sinänsä yllättänyt, mutta se, että tämä työvaihe jossa valupaaluja varten pitää porata kallioon 20-30cm syviä reikiä 2-3kpl per paalu, asentaa jokin sopivan kokoinen valuputki halkaisijaltaan esim. 315mm (viemäri-, sadevesi- tms. sileäpintainen putki) sekä porattuihin reikiin 40-60cm harjateräkset, ei kuulu Sievitalon kautta Perustavan aliurakoimaan sopimukseen vaan minun pitää tehdä ne itse.

Tuntui hieman oudolta, että minun pitää tämä tehdä kun perustukset kuitenkin on otettu ns. avaimet käteen pakettina. Onhan tuo kallioon reikien poraaminen, harjaterästen asentaminen ja sopivien valuputkien (joiden pituudet noin 1,4-1,7 metriä paalun kohdasta riippuen) asentaminen suoraan kallion päälle ja vasta tämän jälkeen täyttäminen sepelillä raekoolta 6-32 ja täryttämällä ympäriltä hieman haastava toimenpide tällaiselle tavalliselle pulliaiselle. Jouduimme nimittäin tekemään sorapatjan kanssa niin, että jätimme kallion päälle tulevan sokkelin alueen kokonaan täyttämättä, jotta paaluttaja ensi viikolla merkitsee paalujen paikat jonka jälkeen minä hoidan poraukset, harjateräkset, valuputket, täytöt ja tärytykset. Niitä tyhjiä valuputkia on todennäköisesti hankala saada pysymään linjassa ja vaaditun +/-50mm toleranssin rajoissa. Valupaalut ja perustukset valetaan Perustavan työnjohtajan mukaan samalla kertaa.

Onneksi saan osittain hyvitystä paalutuksesta, koska se on ainoa osa perustusten hinnassa joka voi kasvaa tai vähentyä tarvittavien paalujen määrän tai pituuden mukaan verrattuna siihen millä määrällä ja keskipituudella arvio on laskettu.

-Mr.

www.ssab.fi

maanantai 8. toukokuuta 2017

Louhintatyöt

Poraus ja räjäytys, siinä suunnitelma.

Torstaina aamulla kello 07:00 kun saavun tontille sovitusti vastaanottamaan louhintaporukkaa niin siellä jo täydessä työntouhussa puretaan porauskalustoa ja suojamattoja kuormasta. Itse innostuneena, mutta väsyneenä aikaisesta heräämisestä johtuen, ihmettelen, että moneltakohan tämä poppoo on lähtenyt liikkeelle kun ovat jo kaluston kanssa täällä meidän tontilla näin aikaisin.

Olin ajatellut, että paikalle olisi tullut ainakin sekä poraaja että panostaja, mutta sama tyyppi hoitikin molemmat hommat. Hommassa ei sinänsä ollut mitään ihmeellistä tehtävää omalta osaltani, sillä louhija aloitti omatoimisesti työt sen jälkeen kun olimme katsoneet talon kulmat ja sopineet tarvittavasta louhintasyvyydestä ja etäisyydestä sokkelista ulospäin.

Tuo louhintasyvyys tosin oli ollut hieman työläämpi homma itselleni selvittää kun siinä piti osata ajatella asiaa lattiantasosta alaspäin tietäen lattiankorko, perustusten/anturan korkeus ja niiden alla olevan sepelin 6-32 korkeus, koska meillä ei vielä tässä vaiheessa ollut perustussuunnitelmaa, jossa moisia tietoja olisi ollut valmiina. Tuli toki perustussuunnittelijalta tuo louhintakorkokin vielä varmistaa puhelimitse.

Työt siinä sitten piakkoin aloitettiinkin ja eipä siinä juuri ollut muuta tehtävää kuin seurailla vierestä miten louhija merkitsee porattavien reikien määrää ja paikkoja.




Aamupäivän aikana sitten tulla tupsahti se kauan odotettu perustussuunnitelma, jota tutkailtuani aloin epäilemään louhinnan etäisyyden riittävyyttä sokkelista.

Vastaavamme oli juuri sopivasti jäänyt täksi ja seuraavaksi viikoksi lomalle, mutta lähetin hänelle sähköpostilla sovitusti suunnitelmat ja sain vastauksena vahvistuksen epäilykselleni. Louhintatöiden poraus seis ja askel taaksepäin.

Päädyimme lisäämään pienen, mutta tuikitarpeellisen määrän louhintaetäisyyttä sokkelista ja hieman enemmän etukuistin kohdalta. Porari joutui hetken pähkimään, mutta nopeasti siitäkin päästiin taas jatkamaan hommia.


Seuraavana aamuna joukkoomme liittyi vielä maatyöurakoitsija kaivinkoneensa kanssa ja olimme valmiit panostamaan ensimmäiset reiät.



Eipä siinä sitten sen kummempaa kuin paukkua toisen perään kalliota lohkeaa pala palalta...


Räjäytysten välissä kävi panostaja tutkailemassa naapurin sokkeliin kiinnitetystä tärinämittarista lukemia jottei ylitetä raja-arvoja. Pysyimme koko prosessin ajan reilusti annettujen raja-arvojen alla.


Päivän työtunnit kuluivat loppuun ennen kuin kaikki tarvittava kallio oli saatu räjäyteltyä ja hommaa jäi vielä maanantai-aamulle muutama tunti.


Tärinämittareiden vuokra-aika venyi viikonlopun yli ja louhintatöitäkin oli lopulta arvioitua enemmän, joten budjetissa tämäkin homma tulee tuntumaan, mutta näissä on aina syytä varautuakin lisäkustannuksiin.

-Mr.

sunnuntai 7. toukokuuta 2017

Tärinämittarit ja konsultointi

Louhintatyöt vaativat ulkopuolisen konsultointiyrityksen suorittaman katselmuksen naapurikiinteistöille ja tärinämittauksen. Näissäkin on etäisyyksistä ja perustamistavasta riippuen määritellyt raja-arvot räjäytysten aiheuttamalle tärinälle.

Konsultointiyritys tarkasti katselmoinnilla naapurin talon sisäpuolelta ennen louhintatöiden aloittamista mahdollisten vaurioiden varalta sekä ulkopuolelta myös, mutta lähinnä keskittyen talon sokkeliin. Sokkelista tehtiin piirroskuva ja selvitys jo olemassa olevista mahdollisista vaurioista.

Katselmoinnin lopuksi osapuolet allekirjoittavat tarkastusraportin, jossa kaikki jo mahdollisesti olemassa olleet viat on kuvattu.

Lopuksi asennettiin naapurin sokkeliin tärinämittarin anturi poraamalla pieni reikä sokkeliin ja anturi siihen pultilla kiinni.




Louhintatöiden päätyttyä purin mittarin pois ja toimitin sen konsultointiyrityksen tiloihin.

Mittarin tiedot puretaan ja asiasta saa loppuraportin mittaustuloksineen sähköpostilla tai postitse. Näin jää molemmille osapuolille puolueeton raportti havaituista asioista mittaustuloksineen.

-Mr.



lauantai 6. toukokuuta 2017

Raksaajien aloitusrykäys

Paljon on mahtunut viimeiseen kolmeen viikkoon. Edellisessä postauksessa mainitsin, että oli tehopäivä, mutta nyt tuntuu, että on ollut kolme viikkoa putkeen yhtä tehopäivää. Tarkoitus oli tehdä yksi postaus kuluneesta ajasta, mutta pakko pilkkoa tämä muutamaan eri postaukseen, jottei tule tylsän pitkä. Lyhyt sattumanvarainen referaatti tapahtumista:

-rakennusvalvonnan mukana seuraamassa talon kulmapisteiden ja korkomerkin merkkaamista.
-päiväreissu Lahteen Omega keittiöiden luokse tekemään kiintokalustesuunnitelmaa
-valvontakameran asennus tontille.

-kontin "pohjien teko".
-kontin purun järjestäminen kuormasta.
-kontin kasaus "miesvoimin".
-suodatinkankaan ja routamaton kilpailutus ja tilaus netistä. Lisäksi tuotteiden vastaanotto tontilla.

-suodatinkankaan asennus kuopan pohjalle.
-ulkopuolisen KVV-valvoja kilpailutus ja pestaus.
-salaojajärjestelmistä sopiminen jo aiemmin kilpailutetun yrityksen kanssa.
-muutamien salaojaputkien, tulppien ja käyrien nouto sekä asentaminen kuopan pohjalle.
-perusmuurilevyn, -kiinnikkeiden, -listojen kilpailutus ja tilaaminen netistä sekä nouto myymälästä.
-kodinkoneiden googlailua ja vertailua netissä Suomi/Saksa/Viro.
-muutamien työkalujen vertailua netissä ja nouto myymälästä (iskuporakone, kiviporanterä).
-pöllönsilmien metsästys (perusmuurilevyn kiinnityslistan kiinnikkeet eli naula-ankkurit).
-apupoikana toimiminen louhinta/räjäytystöissä.

-apupoikana maansiirtotöissä ja täytöissä.
-maantiivistäjän eli tärylätkän vuokrapaikan kilpailutus, laitteen nouto, käyttö ja palautus.
-tasolaserin käyttöä ja korkojen mittauksia ja merkitsemisiä.
-useita puheluita Perustavan työnjohtajan kanssa sekä URC:n perustussuunnittelijan.
-routasuunnitelmasta laskettu EPS-eristeiden määrä ja tuotteiden kilpailutus.
-EPS-eristeiden (35 pakettia) tilaus ja kuljetuksesta sopiminen.
-Isola Hiirilistojen (40 pakettia) tilaus ja kuljetuksesta sopiminen.
-perustussuunnitelman mukaisten alapohjan tuuletuspaalujen kilpailutus, tilaus ja vastaanotto tontilla.
-suodatinkankaan ja routamaton lisätilaus ja vastaanotto tontilla.
-pähkäilyä kallion päälle jäävien paalujen kohtalosta, koska alle 1,5m paaluja ei teräspaaluina vaan valupaaluina.
-valupaalujen toteutuksen suunnittelua ja tarvittavien laitteiden ja tarvikkeiden pohdintaa, koska ei kuulu perustavan toimitukseen eikä asennukseen. Raudoitus ja valu kuuluu, muttei kallioon porattavat reiät, harjateräkset reikiin eikä valuputki.
-harjaterästen metsästystä.
-useampi puhelu sähkösuunnittelijan kanssa koskien sähkökaapeleiden mittaa, asennusta ja autotallivarauksen toteutusta.
-tarvittavien sähkökaapelien tarpeen mittaus ja ilmoitus sähkösuunnittelijalle.
-talon ja autotallin sähkökaapelien sekä maadoituskuparin vastaanotto.
-katselmuksen tekemisestä sopiminen ja toimituksessa mukana oleminen.
-tärinämittarin purku louhintatöiden jälkeen ja palautus räjäytyskonsulttien toimistolle.
-louhintatöiden aloituksesta sopiminen.
-Uuniseppien studiolla käynti ja takkatilauksen vahvistaminen.
-ryhmäkeskuksen eli sähkökaapin vastaanotto tontilla.

Varmasti vielä jotain unohtui joukosta...

-Mr.
